Ташкент, Узбекистан (UzDaily.uz) – На природных водотоках и водных хозяйствах Республики Узбекистан АО «Узбекгидроэнерго» реализуется работа по строительству новых гидроэлектростанций. В частности, в соответствии с постановлением Президента Республики Узбекистан № ПП-2947 «О Программе мер по дальнейшему развитию гидроэнергетики на 2017-2021 годы» от 2 мая 2017 года предусматривается строительство на реке Пскем, протяженностью 73 км, 5 крупных ГЭС с общей мощностью 1 320 МВт и средней годовой производительностью 3 140 млн кВт/часов.
Одной из них является Пскемская ГЭС. Пскемская ГЭС одна из крупных объектов, расположена на северо-востоке от Ташкента на расстоянии 120 км, 45 км выше Чарвакского водохранилища. Электроэнергетическая мощность Пскемской ГЭС составляет 400 МВт. Эта вторая по величине ГЭС после Чарвакской ГЭС. Пскемская ГЭС вырабатывает в год 950 млн.кВт.часов электроэнергии, и является наиболее важным источником энергии.
Технико-экономическое обоснование в целях использования гидроэнергетического потенциала реки Пскем впервые было разработано в 1987 году.
В соответствии с протоколами заседаний Кабинета Министров Республики Узбекистан №147 от 12 октября 2017 года и №46 от 22 ноября 2018 года были начаты проектно изыскательские, исследовательские и предварительные строительно-монтажные работы. Эти проектно изыскательские, исследовательские работы на основе технического поручения, разработанного АО «Гидропроект», осуществлялись в основном местными и иностранными организациями.
С учетом сложных географических условий строительной площадки Пскемской ГЭС, планируемого строительства крупных сооружений, 24-26 сентября 2018 года была организована международная техническая конференция “Особенности проектирования и строительства Пскемской ГЭС” с привлечением ведущих специалистов-геологов в сфере гидроэнергетики из России и Украины, АО «Ленгидропроект» России были пересмотрены геологическое обоснование и геолого-розыскные материалы проекта.
Вместе с тем, в Лаборатории статического исследования грунтов АО «ВНИИГ имени Б.Е. Веденеевой» полученные в рамках проекта образцы грунта прошли проверку на приборах трёхосного сжатия. По результатам проверки, организацией АО «Ленгидропроект» в декабре 2018 года было представлено заключение по геологическим условиям регионов, где располагаются основные сооружения Пскемской ГЭС.
Вместе с тем, были привлечены специалисты АО «Институт Гидропроект» города Москвы для методологического управления геологических и исследовательских работ, а также обработки новых материалов. Вместе с тем, ООО «Ингеопроект» Российской Федерации проведены бурильные работы на дне реки Пскем.
Нужно отметить, по техническим решениям, принятым в рамках инвестиционного проекта «Строительство Пскемской ГЭС на реке Пскем» получены положительные заключения международной инжиниринговой компании «Tractebel Engineering GmbH» (Германия).
Полный объем Пскемского водохранилища составляет 511,2 млн.м3 воды, получаемый из нее эффективный куб воды составляет 468,9 млн.м3. Строительство данной ГЭС на реке Пскем в обеспечило эффективное сохранение в стране горюче-энергетических ресурсов. Мощность ГЭС в год замещает 300 тысячи тонн условного топлива. Таким образом можно сэкономить 250 млн.м3 природного газа. Строительство Пскемской ГЭС дало толчок социально-экономическому развитию проживающего здесь населения, привело к созданию современной инженерной и социальной инфраструктуры, были созданы новые рабочие места.
В этой связи в целях последовательного налаживания использования возобновляемых источников энергии и сдачи новых мощностей, был утвержден проект постановления Президента Республики Узбекистан №5253 “О мерах по реализации инвестиционного проекта «Строительство Пскемской ГЭС на реке Пскем Бостанлынского района Ташкентской области» от 4 октября 2021 года.
В соответствии с постановлением, Пскемскую ГЭС намечалось построить в Бостанлыкском районе Ташкентской области. В рамках инвестиционного проекта «Строительство Пскемской ГЭС на реке Пскем Бостанлынского района Ташкентской области» планировалось освоить инвестиции на общую сумму 799,6 млн. долларов. Исходя из предусмотренных в проекте объема работ и технологической сложности, было определено строить ГЭС в два этапа.
В частности, на первом этапе, в 2018-2021 годы планировалось строительство объектов на 412 млн. доллара, в том числе, гидротехнических сооружений, водопроводных туннелей, здания ГЭС и 260 км линий по передачи электроэнергии и объектов инфраструктуры.

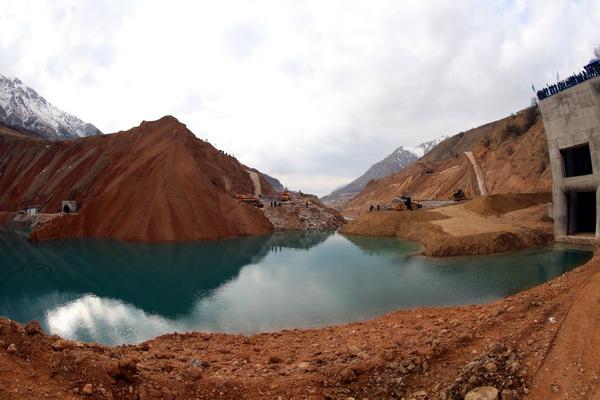

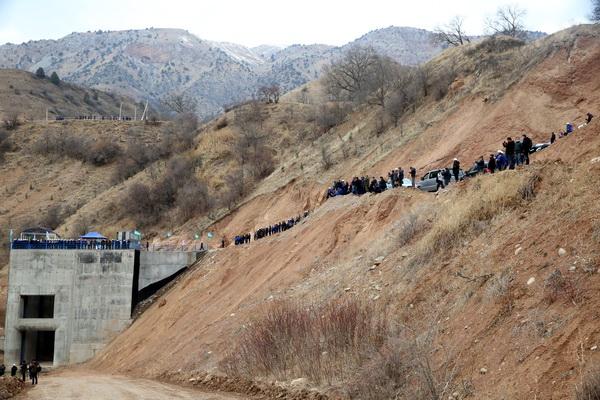

В рамках подготовительной работы по инвестиционному проекту в 2018-2021 годах, было завершено строительство 1-го яруса водоприемного сооружения, протяженностью 1288 метров в строительно-эксплуатационный период, подводного туннеля, длинною 285 метров, присоединенного к данному туннелю, поставляющего воды в 1-2 агрегаты и 2 управляющих сооружений, а также окончательного сооружения для сброса воды. Металлопродукция для данных сооружений было изготовлено АО «Сувсаноатмаш» системы АО «Узбекгидроэнерго». Вместе с тем, гидромеханическое оборудование было поставлено ООО Российской Федерации «Энергосила», вместе с тем, работу по установке металлопродукции и оборудования контролировали высококвалифицированные специалисты.
Вместе с тем, реализована работа по строительству внутренних дорог, длинною 46 км 7 объектов инфраструктуры. В настоящее время, в рамках проекта проводится работа линии электропередачи, на левом берегу реки строительство подземного туннеля и работа на карьерах. В ходе реализации этой работы в 2018-2021 годах было освоено 91,3 млн. долларов.
Вместе с тем, в 2022-2026 годах в целях эффективного использования водных ресурсов в период реализации проекта, за счет установления временных рабочих колес для работы с малым давлением, предусматривается производство всего 401,5 млн. кВт.часов электроэнергии.
Конечно, в будущем эти временные рабочие колеса могут быть использованы при реализации инвестиционных проектов «Строительство Пскемской ГЭС на реке Пскем Бостанлынского района Ташкентской области» и «Строительство Муллакской ГЭС на реке Пскем Бостанлынского района Ташкентской области».

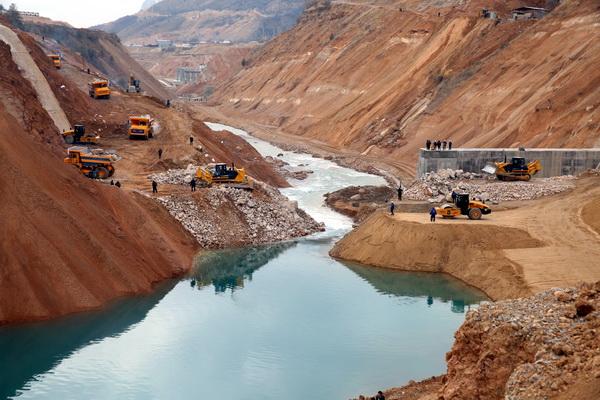

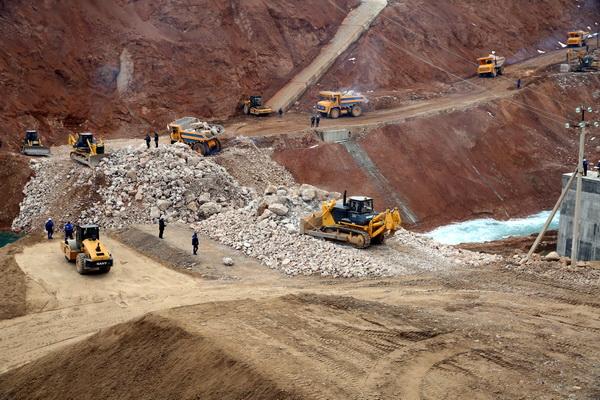

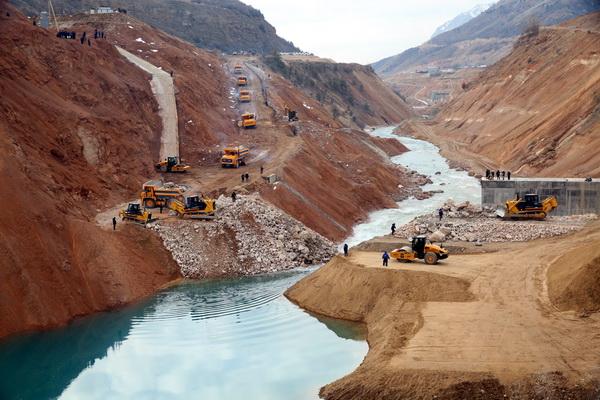

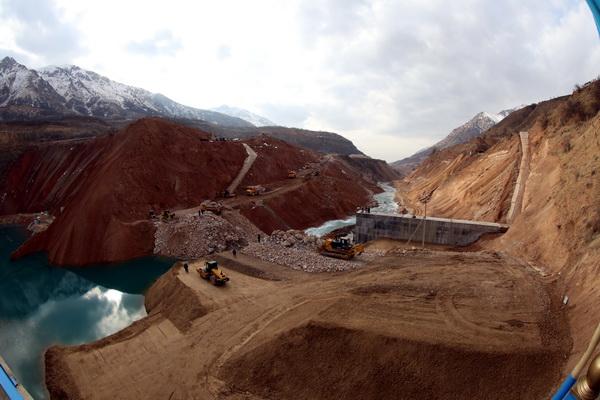

На втором этапе, то есть, в 2022–2026 годах планируется реализация плотины стоимостью 387,6 млн. долларов. В этом направлении проводится работа по перекрытию 1-преградительных ворот Пскемской ГЭС. Отныне воды реки Пскем будут проходить через подземный туннель, протяженностью около 10 км. В настоящее воды реки протекают со скоростью 280 метров в секунду.
Сдача проекта в эксплуатацию намечается в 2026 годы и будут созданы мощности по производству в год в среднем 946,1 млн. кВт. Часов электроэнергии.
Проект будет полностью запущен в 2026 году и будут созданы мощности по производству в среднем 946,1 млн. кВт. Часов электроэнергии.
